石積(張)工の施工開始しました
12月10日より開始し、12月22日(現在)8割程度施工完了しております。年内には石積工が完了予定しております。
石積工の施工について説明させていただきます!
大きさが約45cmの玉石を手で転がしながら法面に配置します、手が滑り落石で人に当たったりしたら大事故です。

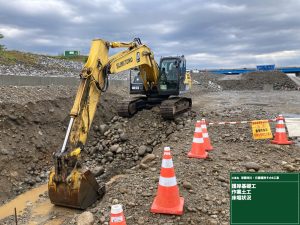

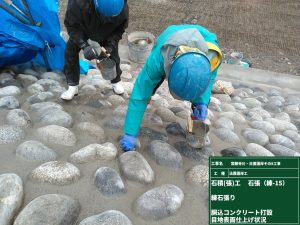

初めに、裏込めコンクリートを敷きバックホウで玉石を仮置き→職人の手で選定、配置します。
自分も少し体験しましたが、とても難しかったです。素人にはできない匠の技ですね。

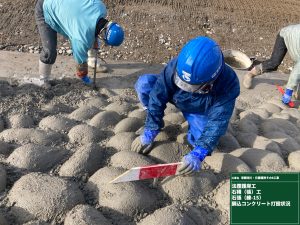

胴込めコンクリートを打設します。目地深さ9センチになるように目安棒で確認しながらコテ仕上げ、掃除していきます。
冬の間はコンクリート打設完了後、コンクリートが凍結しないように雪寒仮囲いを設置し、ジェットファーネスにて温風を送り温めます。
これで1日の流れは終わりになります。翌日に湿潤養生や保温養生を行いコンクリート温度を保つようにします。

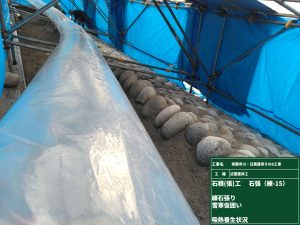

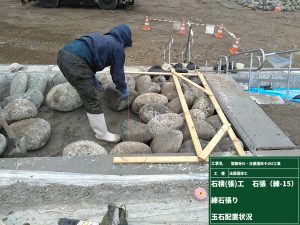

玉石配置状況

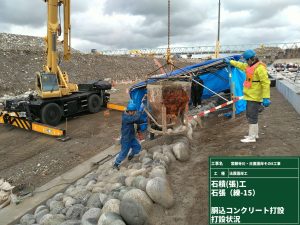

胴込めコン打設状況

表面仕上げ(金コテ、目地コテ、ハケ使用)

目地深さ確認

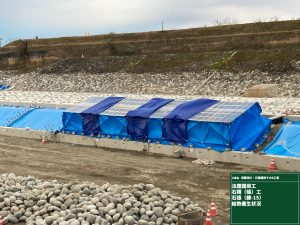

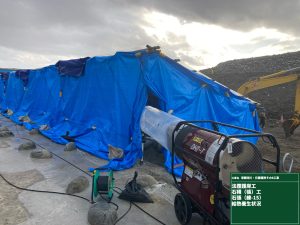

雪寒仮囲い設置

ジェットファーネス設置(雪寒仮囲い外)

ジェットファーネス設置(雪寒仮囲い内)

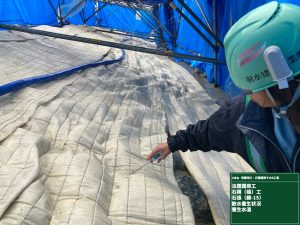

湿潤養生確認(自動散水システム)

法面整形(ICT施工)完了しました。
12/4から12/8まで法面整形を行いました。
ICT施工とは、3次元設計データを活用したICT建機により、高精度な作業が可能となり、作業効率が大幅に向上します。

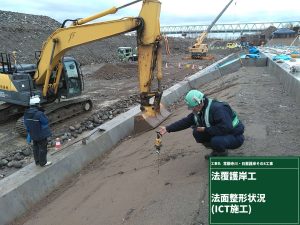

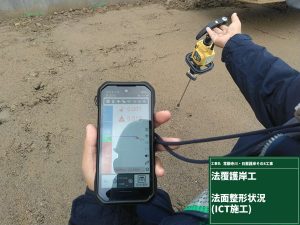

法面整形(ICT施工)

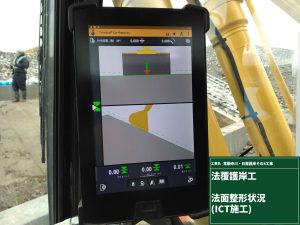

(ICT施工)

測量機械による精度確認

測量機械による精度確認

法面整形(ICT施工)完了

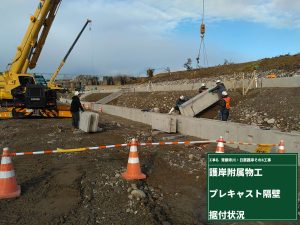

隔壁ブロック据付完了しました。
12/4から12/5まで4箇所の隔壁ブロック据付・中詰コン打設を行いました。

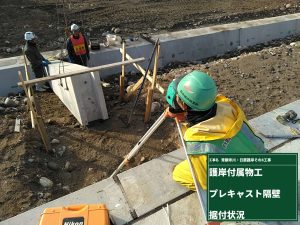

測量機械により、隔壁ブロックの据付通りが正しいのか確認します。

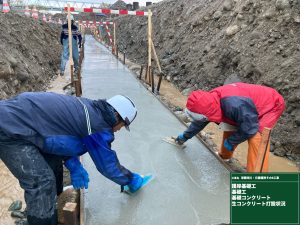

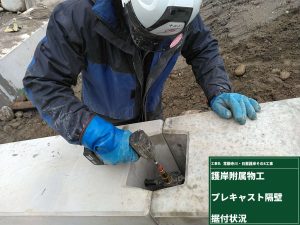

据付後連結ボルト締付し、生コン打設を行います。

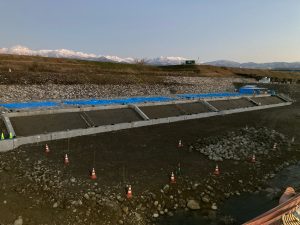

隔壁ブロック据付状況

トランシットによる確認

連結金具締付状況

生コン打設状況

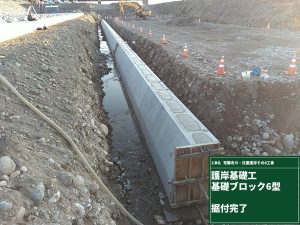

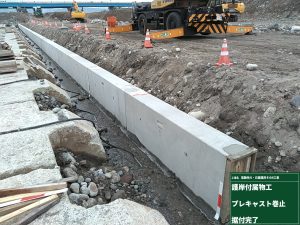

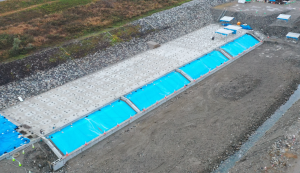

隔壁ブロック据付完了

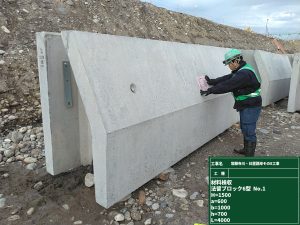

法留ブロック据付完了しました!
本日、プレキャスト法留基礎6型の据付が完了しました!
簡単に施工の流れを紹介します!

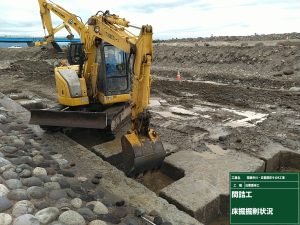

ICT仕様のバックホウを使用して床掘掘削を行いました。
そして基礎コンクリートの打設をして、据付準備完了です。

床掘掘削

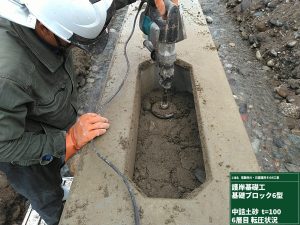

基礎コン打設

なんと、重さは6t超え!!

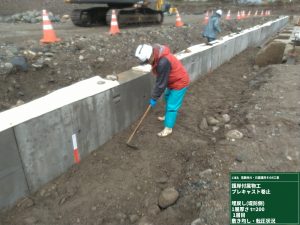

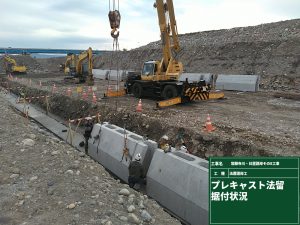

据付状況
据付は25tラフタークレーンを使用して、3日間ほどで据え付けました。
高さ1.5m、重さ6.1tということも慎重に作業を行いました。
据付完了後、下部コン20㎝を打設し、中詰め土砂を法留天端から20㎝下がりまで土砂を入れ、
ハンマードリルに地固め用のアタッチメントを付けてしっかり転圧を行い

天端コンクリート、現場打ち部を打設して、据付が完了しました!

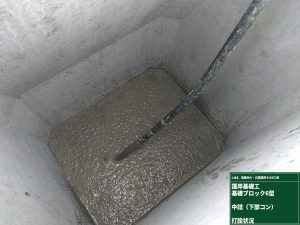

下部コン20㎝

中詰め土砂、転圧状況

現場打ち調整部

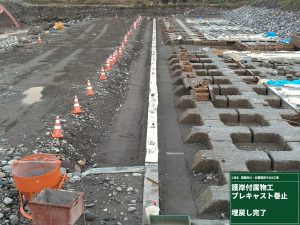

据付完了
来週から埋戻し作業を行います。
巻止ブロック約80m据付完了
10月29・30日護岸付属物工の巻止延長80m据付完了しました。
間詰工が浸食されないように巻止を据付します。プレキャスト巻止を設置し
ジョイントを連結金具で固定した後、中詰コンクリート打設します。最後に巻止の埋戻しをして完了です。

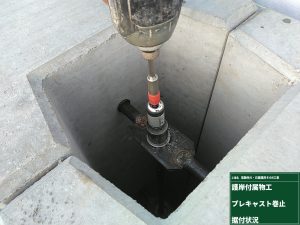

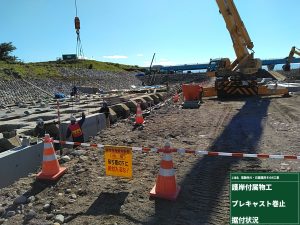

プレキャスト巻止据付状況

連結金具固定状況

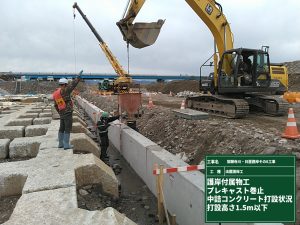

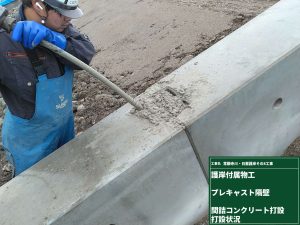

中詰コンクリート打設状況

巻止ブロック約80m据付完了

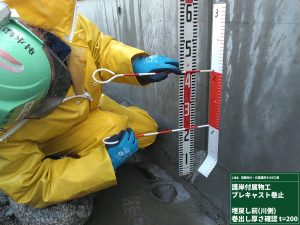

巻出し厚さ確認

埋戻し・敷均し状況

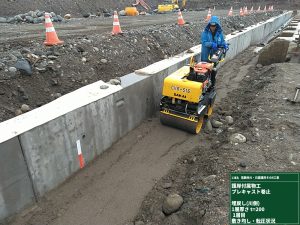

転圧状況

埋戻し完了状況

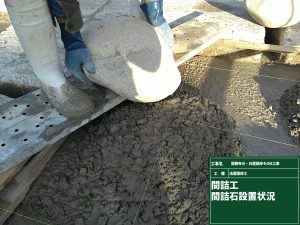

間詰工完了しました!!
10月1日から10月24日頃まで間詰工の作業土工を行っていました。作業土工とは、
既設護岸の根固めブロック(十字ブロック)の間の土砂をバックホウ及び人力にて掘削することです。
10月27日から11月13日頃は、間詰工の型枠組立・目地材設置を行い、コンクリートを打設して間詰石(控え45cm)を配置しました。

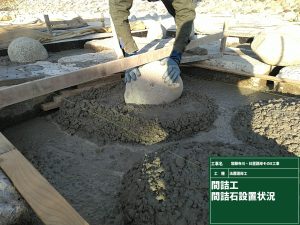

↓の写真のような間詰石の配置と設置高が分かりやすいように簡易的なものを作成しました。

ミニバックホウによる掘削

人力による掘削

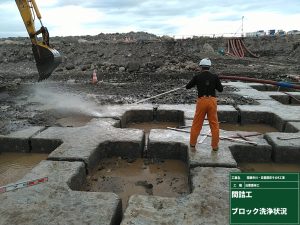

既設ブロック洗浄状況

間詰石設置状況(全景)

間詰石設置状況(接写)

間詰石配置確認状況
護岸工事がいよいよ本格的に始まりました!!

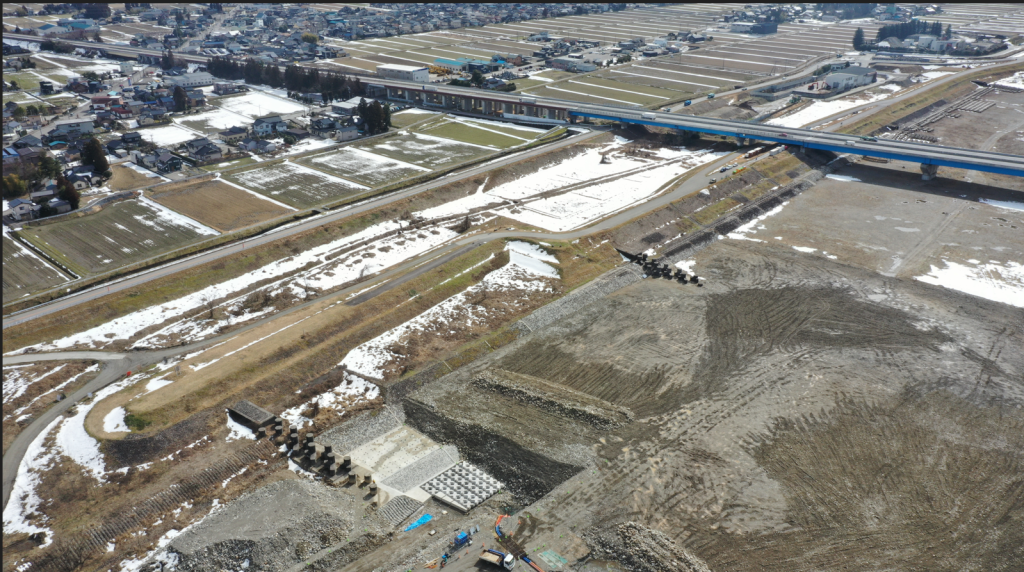

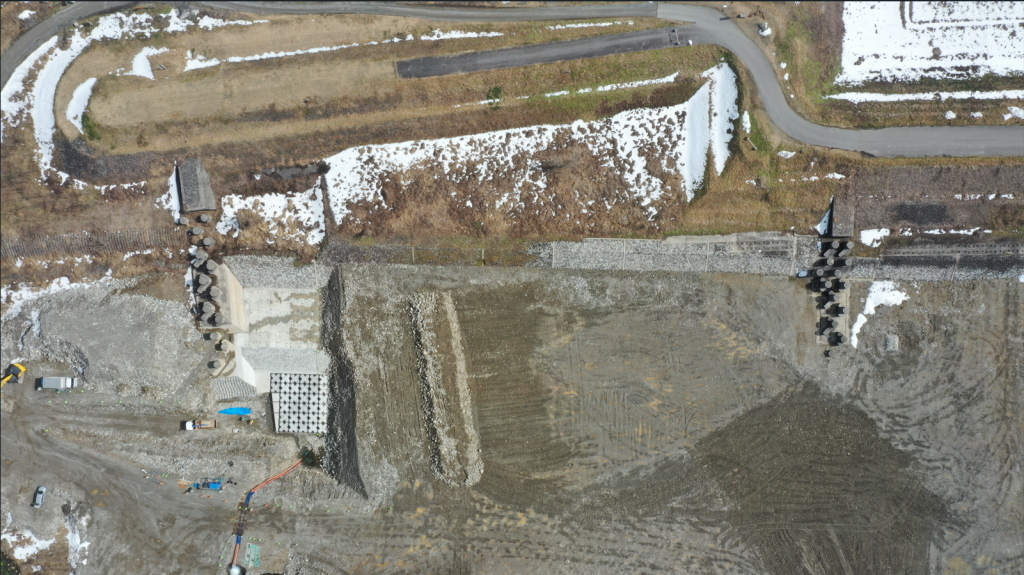

護岸工事は出水期間明けの10月1日から掘削を開始しました。湧水がありますので、掘削しながら10インチ水中ポンプを設置しました。現在2台稼働中で今後も湧水を確認して増設します。一次掘削を進め、10月末には構造物撤去完了、二次掘削開始予定です。

一次掘削(土砂積込状況)
9月度の進捗状況について

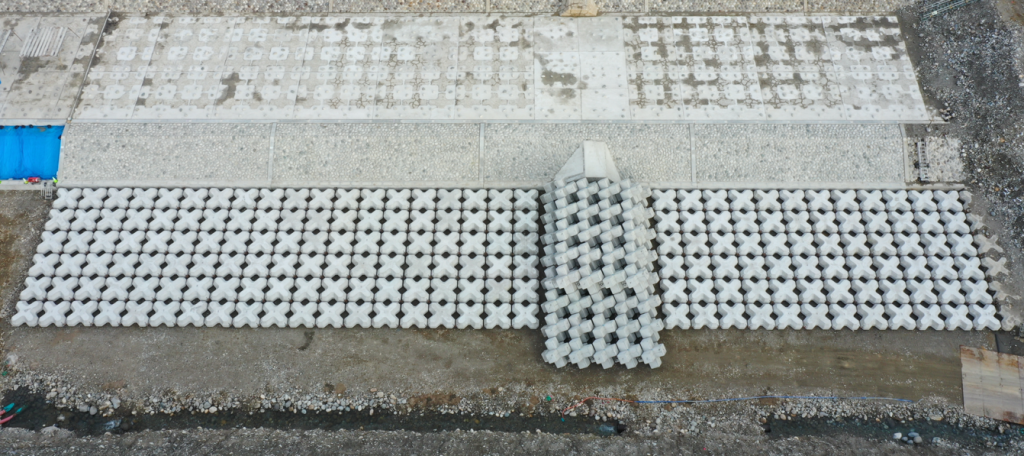

9/22で根固めブロック製作6tのエックスブロック186個、8tの六脚ブロックが60個を製作完了しました。
今後の予定として、根固めブロックは1月末頃に運搬・据付を行ないたいと考えています。

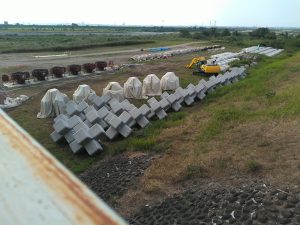

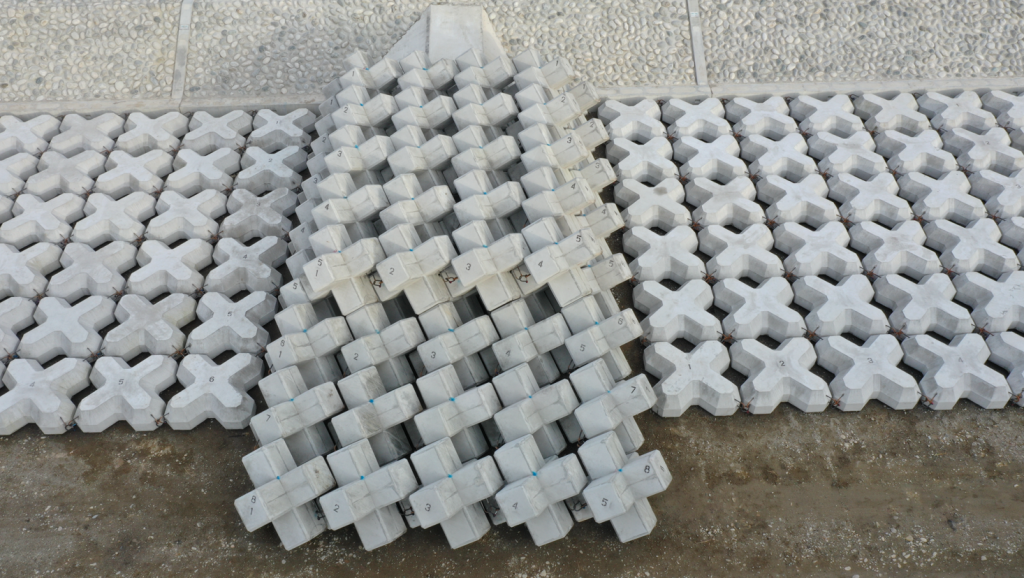

←左側:エックスブロック・六脚ブロック 右側→
10/1より非出水期間に入るため、下記図の箇所(右岸大日橋上流側)で護岸施工が始まりますので、安全第一で作業を進めて行きます。

根固めブロックの製作状況
根固めブロックの製作状況を動画にしてみました
根固めブロック製作が終盤となりました。
根固めブロック製作が終盤となり、残り2週間程で6tのエックスブロック186個、8tの六脚ブロックが60個を製作完了します。厳しい残暑が続き
雨天も少なかったのでコンクリートの湿潤養生は散水して対応してきました。また、熱中症対策として注意をアラームで知らせる熱中症対策ウォッチ
の携帯、飲料水の常備、そして休憩所の他に日除けのテントを張って小休憩し易いようにしました。
9月に入りますが、しばらくは熱中症になる恐れもあるため全員で声掛けして作業を進めて行きます。

飲料水の常備(テント内)

飲料水の常備(冷蔵庫内)

テント内休憩状況

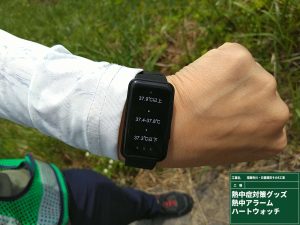

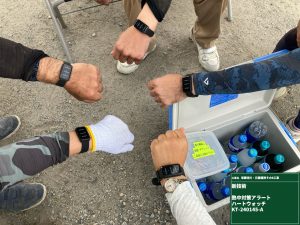

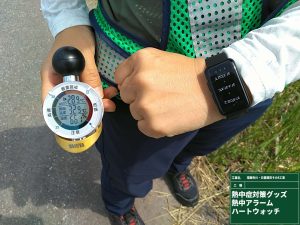

熱中症対策アラート

ブロック散水状況(自動)

ブロック散水状況

根固めブロック製作全体の半数が完了しました。
7/29から根固めブロック製作を開始してから約3週間経過しました。製作数は6tのエックスブロック186個中95個、8tの六脚ブロックが60個中30個製作しました。9月中旬頃まで製作を予定しております。暑い日が続きますが、体調管理に気を付けて災害ゼロを目指したいと思います。

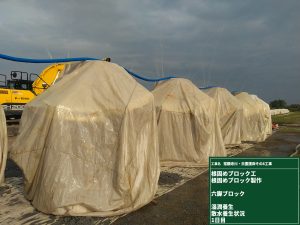

ブロック製作途中経過状況

ブロック製作途中経過状況
根固めブロック製作開始
7/29から根固めブロック製作を開始しました。製作数は6tのエックスブロック186個、8tの六脚ブロックが60個を9月中旬頃まで製作を予定しております。根固めブロックを設置することで、洗掘を防いで河川を守ります。

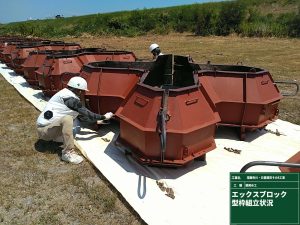

型枠組立状況

生コン打設状況

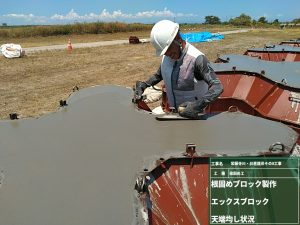

天端均し状況

散水養生状況
