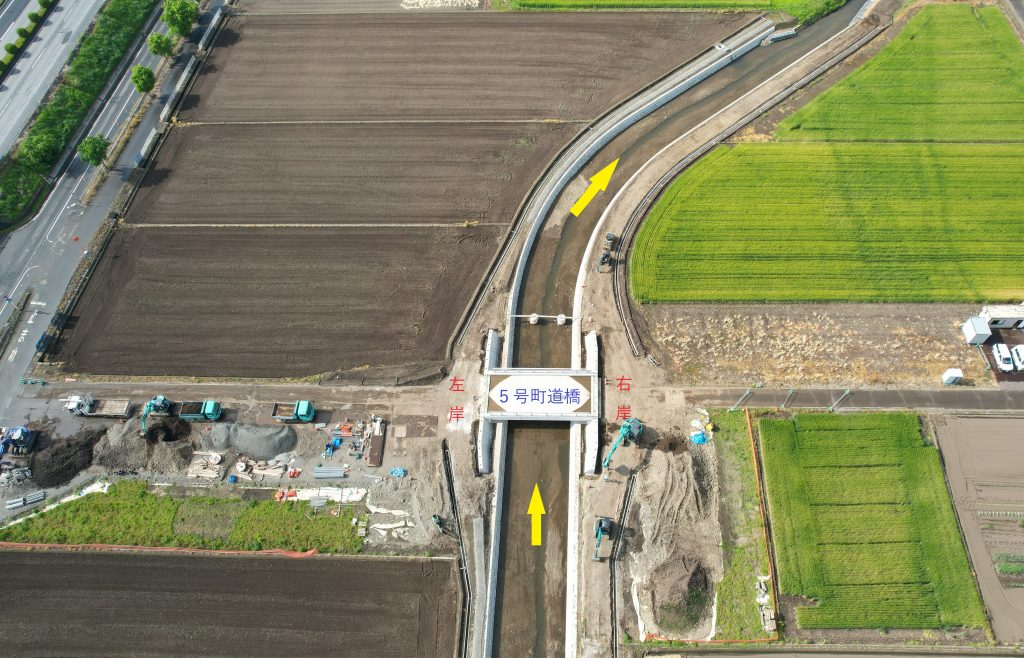

橋梁下部工事(5号町道橋) 4月度進捗状況

橋梁下部工事 武名瀬川その7 大幹建設㈱です。

4月度進捗状況をお知らせします。

現在、護岸工事は完了し堤防盛土の作業を行っております。

今月は、引続き堤防盛土・町道部の舗装工事などを進めていきます。。



堰工事、函渠工事 4月度 進捗状況

堰下部工事 武名瀬川その9(大規模河) ㈱カクタ技建

堰上部工事 武名瀬川その12(大規模河) 日本自動機工㈱

函渠工事 武名瀬川その11(大規模河) ㈱庭野建設

4月末時点での現場進捗状況をお知らせいたします。

工事着手より5月初めの上蒲生南頭首工の稼働開始を目標に3社で団結して工事を進めて参りました。

4月末時点で関係施設の工事がすべて完了し、5月6日に堰の操作説明会を実施しました。

いよいよ取水の時を待つばかりです。(関係者の皆様いろいろとご心配をおかけいたしました。)

今月は、堤防道路の整備やガードレール。フェンスなどの設置を実施する予定です。

護岸工事(6号町道橋から上蒲生南頭首工)4月度進捗状況

護岸工事 武名瀬川その14(大規模河) ㈱落合東光園

4月度の進捗状況をお知らせします。

出水期を控え、いよいよ最後となる下流東側の護岸工事を施工しています。

河床部まで埋戻してからG.W休暇に入りました。

連休後には残りのブロックを積み上げて護岸工事が完成します。

その後は盛土などの付属工事を施工予定です。

橋梁下部工事(5号町道橋) 3月度進捗状況

橋梁下部工事 武名瀬川その7 大幹建設㈱です。

橋梁上部工事(ドーピー建設工業さん)で5号町道橋の橋の架設が終わり

現在、橋上流部のブロック積を施工しています。

近隣住民の皆様にはご不便をおかけしたと思いますが、今後とも武名瀬川関連工事

にご理解・ご協力のほどよろしくお願いいたします。

橋梁下部工事(6号町道橋)3月進捗状況

橋梁下部工事 武名瀬川その10(大規模河) ㈱津野田土木

3月度の進捗状況をお知らせします。

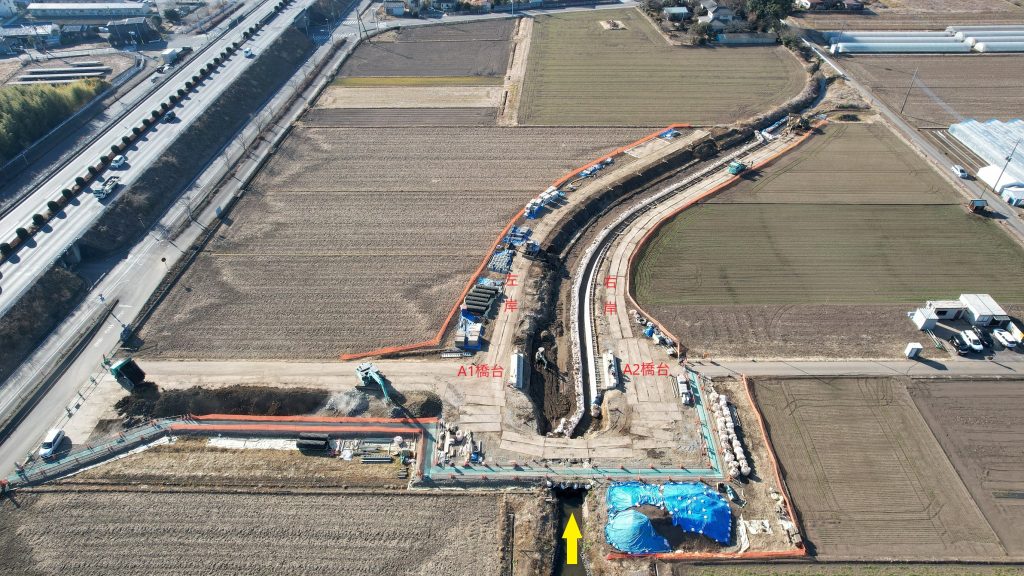

鋼管杭(中掘拡大根固め工法)の打込みを行い掘削が完了しました。

4月はA1・A2橋台コンクリート工事に進んでいきます。

皆様におかれましては引き続きのご理解・ご協力を賜りますよう、よろしくお願い申し上げます。

堰工事、函渠工事の3月度進捗状況

堰下部工事 武名瀬川その9(大規模河) ㈱カクタ技建

堰上部工事 武名瀬川その12(大規模河) 日本自動機工㈱

函渠工事 武名瀬川その11(大規模河) ㈱庭野建設

3月度の堰・函渠工区の進捗状況のお知らせです。

構造物本体工事が完了し、取付護岸と用水路の設置工事、堰の操作室をつくっています。

取水の時期まであとわずか、無事に皆様のもとへ武名瀬川の水が届けられますよう、安全に

十分配慮しながら工事を進めて参ります。

引き続きのご理解・ご協力を賜りますようお願い申し上げます。

護岸工事3月度進捗状況

護岸工事 武名瀬川その14(大規模河) ㈱落合東光園 です。

3月度進捗状況をお知らせいたします。

現在、左岸側(東側)の護岸工事をおこなっています。

上流側堰工事との取り付け部分の護岸ブロックを施工しています。

新しい橋が架かりました

橋梁上部工事 武名瀬川その13(大規模河) ドーピー建設工業(株)です。

地域住民の皆様には、日頃より公共工事にご協力を賜り、厚く御礼申し上げます。

この度、武名瀬川にまた一つ新しい橋を無事に架設しました、今後とも安全に作業を進めて参ります。

橋梁下部工事(5号町道橋) 2月度進捗状況

橋梁下部工事 武名瀬川その7 大幹建設です。

2月度の進捗状況をお知らせします。

現在、左岸部のブロック積を施工しています。





堰上部工より上蒲生南頭首工ゴム設置状況のお知らせ

堰上部工事 武名瀬川その12(大規模河) 日本自動機工㈱

本日、3月4日に堰のゴムの取付が完了し、試験的に膨らませました。

このゴムが堰となり用水路へ水を流します。

公民館側に操作室を設置して空気を送り込む機械関係の整備を実施します。

取水時期へ向け、堰下部工および函渠工事と連携しながら作業を進めて参ります。

護岸工事 2月度進捗状況

護岸工事 武名瀬川その14(大規模河) ㈱落合東光園

2月度工事進捗状況をお知らせいたします。

右岸側のブロック積が完了し、現在左岸側の施工を実施しています。

堰工事、函渠工事(2月度)進捗状況

堰下部工事 武名瀬川その9(大規模河) ㈱カクタ技建

函渠工事 武名瀬川その11(大規模河) ㈱庭野建設

堰上部工事 武名瀬川その12(大規模河) 日本自動機工㈱ です。

2月末の工事進捗状況をお知らせいたします。

堰工事の様子です。

構造物が着々と完成に近づき、いよいよ堰のゴムを取り付け始めています。

近日中にゴムの膨らんだ様子をお知らせします。

函渠工事の様子です。

周辺の護岸や擁壁等の工事をおこなっています。

いよいよ3月末には河川を本線に切り替えます。

地域の皆様には大変ご不便をおかけしておりますが、いよいよ最後のスパートです。



橋梁下部工事(6号町道橋)2月進捗状況

橋梁下部工事 武名瀬川その10(大規模河) ㈱津野田土木

2月度の進捗状況をお知らせします。

今まで使っていた橋の解体・撤去が終わりました。

3月はA1・A2橋台工事に進んでいきます。

まずは鋼管杭(中掘拡大根固め工法)の施工を行っていきます。

皆様におかれましては引き続きのご理解・ご協力を賜りますよう、よろしくお願い申し上げます。

橋梁下部工事(5号町道橋) 1月度進捗状況

橋梁下部工事 武名瀬川その7(大規模河) 大幹建設です。

1月度の進捗状況をお知らせします。

現在、右岸部のA2橋台までブロック積が完了し、左岸部のブロック積を

施工中です。

下水道工事(6号町道橋) 工事完了のお知らせ

下水道工事 武名瀬川その8(大規模河) 芳賀屋建設㈱

下水道工事の完了のお知らせをいたします。

令和4年2月9日に工事が完成となりました。

無事、橋梁下部工事  その10 ㈱津野田土木さんへ工事を引き継ぐことができました。

工事期間中事故もなく、完成できたことをうれしく思います。

また、近隣住民の皆様にはご不便をおかけしたと思いますが、今後とも武名瀬川関連工事

にご理解・ご協力のほどよろしくお願いいたします。







その14 護岸工事 1月進捗状況

護岸工事 武名瀬川その14(大規模河) ㈱落合東光園 です。

上蒲生南頭首工(堰)と6号町道橋の間、230m区間の護岸工事を施工しています。

現在、右岸側(西側)の拡幅およびブロック積工事を実施しています。

右岸側完了後に左岸側の工事へと進めていく予定です。

堰、函渠工事 1月度 進捗状況

堰下部工事 武名瀬川その9(大規模河) ㈱カクタ技建

函渠工事 武名瀬川その11(大規模河) ㈱庭野建設

堰上部工事 武名瀬川その12(大規模河) 日本自動機工㈱

1月度の進捗状況をお知らせします。

堰、函渠共に本体周りの構造物を造っています。(その9、その11工事)

今月より用水への取水樋管工事にも着手しました。(その9工事)

3月頃には堰にゴムを取り付ける作業の実施予定です。(その12工事)

橋梁下部工事(5号町道橋)12月進捗状況

橋梁下部工事 武名瀬川その7(大規模河) 大幹建設です。

12月度の進捗状況をお知らせします。

右岸部の護岸掘削が完了しました。順次、護岸基礎・ブロック積を進めてまいります。

下水道工事(6号町道橋) 12月度進捗状況

下水道工事 武名瀬川その8(大規模河) 芳賀屋建設㈱

12月度の進捗状況をお知らせいたします。

下水道管(ヒューム管)の推進工事が完了いたしました。

推進工事施工時の写真と簡単な説明を見ていただければと思います。

下写真が掘進機です。この機械で発進立坑~到達立坑までの区間を掘り進めていきました。

掘進機に下水道管(ヒューム管 径300)を繋いで掘削していきます。

掘削の方向・高さはレーザートランシットを使用して精度管理を行いました。

掘進機先端にレーザーを照射して、地上の操作盤で掘削状況を管理していきます。

地上の操作盤になります。

下水道管(ヒューム管)を合計37本使用して到達立坑に掘進機が到達しました。

下写真は発進立坑から推進管施工完了時の写真になります。

予定していた12月末までに推進工事を完了することができました。

今年は発進・到達立坑にマンホールを設置する作業が始まります。

工事も終盤を迎えます。引き続き安全第一で工事を進めて参ります

ので、皆様におかれましては工事に関するご理解・ご協力を賜ります

よう、よろしくお願い申し上げます。

堰、函渠工事12月度進捗状況

堰下部工事 武名瀬川その9(大規模河) ㈱カクタ技建

堰上部工事 武名瀬川その12(大規模河) 日本自動機工㈱

函渠工事 武名瀬川その11(大規模河) ㈱庭野建設

12月度の工事進捗状況をお知らせいたします。

堰及び函渠本体の工事もほぼほぼ完了に近づき、護岸や魚道などの構造物の工事を進めています。

こちらは堰の様子です。右岸側にブロック積護岸を、左岸側に魚道本体を造っています。

こちらが函渠の様子です。もうすぐ型枠を外します。その後、護岸等の構造物を取り付けます。



いよいよ工事も折り返し地点を迎えます。青山学院大学のようにゴールまで気を抜かずに慎重かつ安全に工事を進めて

参りますので、皆様におかれましては引き続きのご理解・ご協力を賜りますよう、よろしくお願い申し上げます。

橋梁上部工事 (5号町道橋)11月度進捗状況

橋梁上部工事 武名瀬川その13 ドーピー建設工業㈱ です。

11月度の進捗状況をお知らせします。

橋梁上部工の桁製作を工場で実施しました。

橋梁下部工事(5号町道橋)11月度進捗状況

橋梁下部工事 武名瀬川その7(大規模河) 大幹建設㈱です。

11月度の進捗状況をお知らせします。

橋台のコンクリート打設が完了し養生中です。

又、今月は護岸工の施工を進めていきます。

年末も近づいてきましたが、安全第一で施工していきます。





下水道工事(6号町道橋) 11月度進捗状況

下水道工事 武名瀬川その8(大規模河) 芳賀屋建設㈱です。

11月度進捗状況をお知らせいたします。

土留(鋼矢板)打込が完了して、発進・到達立坑の掘削作業を行っております。



土留を設置しながら、特殊な掘削機械(クラムシェル)を使用して、

掘削深H=8.0~10.0mまでを掘削しております。

いよいよ今月中旬から、下水道推進管の施工が始まります。

師走となり気持ちも緩みがちになるところですが、安全第一を心がけて施工していきたいと思います。

堰工事、函渠工事 11月度進捗状況

堰下部工事 武名瀬川その9(大規模河) ㈱カクタ技建

函渠工事 武名瀬川その11(大規模河) ㈱庭野建設

堰上部工事 武名瀬川その12(大規模河) 日本自動機工㈱

より、11月の進捗状況をお知らせします。

堰は下部工事により基礎部分が完成し、上部工事によりゴムの取付金具の取付を行っています。

また、函渠工事も本体部分の工事を実施しています。

本体部分の工事完成後、魚道や操作室、護岸などの工事を進める予定です。

いよいよ年末も近づいてきました、安全には十分配慮しながら進めて参りたいと思います。

10月度進捗状況のお知らせ(5号町道橋)

橋梁下部工事 武名瀬川その7 大幹建設㈱です。

10月度の進捗状況をお知らせします。

橋の基礎となるフーチング部のコンクリートを打設しました。

あと、2回の打設で橋の基礎部は完了予定です。



堰工事、函渠工事(10月度)進捗状況

堰下部工事 武名瀬川その9(大規模河) ㈱カクタ技建

函渠工事 見名瀬川その11(大規模河) ㈱庭野建設

堰上部工事 武名瀬川その12(大規模河) 日本自動機工㈱

より、10月末の進捗状況をお知らせいたします。



現在、上蒲生南生活協同館 東側において堰の改修および函渠の築造工事を実施しております。

その9工事において、武名瀬川を切り回して堰の均しコンクリートを打設しました。

今月よりその11工事、その12工事が本格的に着手致します。

10月度進捗状況のお知らせ

下水道工事 武名瀬川その8 芳賀屋建設です。

10月度の進捗状況をお知らせいたします。

10月25日(月)より土留工事(鋼矢板)の打設作業が始まりました。

下写真のように土留(発進立坑)➩土留(到達立坑)の2箇所に土留を設置します。

重量物の吊り作業となるので、安全第一で施工していきたいと思います。



また、橋梁下部工事 武名瀬川その10工事 ㈱津野田土木さんと歩行者通路を

整備致しましたので、歩行者・自転車の方は通行帯をお通りください。



土留(鋼矢板)打設状況

函渠工事武名瀬川その11工事

函渠工事 武名瀬川その11(大規模河) ㈱庭野建設です。

地域住民の皆様には、日頃より公共工事にご協力を賜り、厚く御礼申し上げます。

この度、函渠工事武名瀬川その11工事の施工前の写真にイメージ図を描写して掲載します。

本工事は、堰下部・上部工事と隣接する工事となります。

工事の施工状況などを随時掲載していこうと思いますので、よろしくお願いいたします。

堰下部工事からのお知らせ

堰下部工事 武名瀬川その9工事 ㈱カクタ技建 です。

いよいよ秋ですね、上蒲生南頭首工の用水の取水も終わりその役目を終えました。

新しい堰の建設へ向け、これから堰の解体・撤去作業が行われます。

今までの鋼製ゲート開閉型からゴム引き袋体起伏型へと形状も生まれ変わります。

今後、工事の様子など随時更新していきますので、よろしくお願いいたします。

来春には新しい堰の完成を予定しております。

下水道工事 武名瀬川その8工事

下水道工事武名瀬川その8(大規模河) 芳賀屋建設㈱です。

地域住民の皆様には、日頃より公共工事にご協力を賜り、厚く御礼申し上げます。

この度、下水道工事武名瀬川その8工事(6号町道橋)の施工前の写真を掲載します。

本工事は、橋梁下部・上部工事に関わる下水道管の移設工事となります。

特殊な下水道管推進工事なので、施工状況を随時掲載していこうと思います。

工事着手は令和3年10月5日(火)から予定しております。

武名瀬川その7工事

橋梁下部工事 武名瀬川その7(大規模河) 大幹建設㈱です。

搬入路を整備し、橋台の基礎工事(場所打ち杭工)を行っています。

武名瀬川その7工事

橋梁下部工事 武名瀬川その7工事(大規模河) 大幹建設㈱です。

地域住民の皆様には、日頃より公共工事にご協力を賜り、厚く御礼申し上げます。

この度、武名瀬川その7工事(5号町道橋)の施工前の写真を掲載しておきます。
